厨卫翻新一般需要几天呢
厨卫翻新相当于把原来厨卫全部整改,一般拆除和地板铺贴、水电改造、瓷砖铺贴、吊顶安装等环节,也不是一两天就能完成,那具体需要几天呢?下面跟久益一修小编一起来看下!

厨卫的设计3天,现场勘测完尺寸,就进入了设计工作。把之前的不合理全否掉,来打造一个舒适的厨卫。只对厨卫进行设计,所花费的时间并不多,但是可能需要反复修改方案,会耽搁一些时间。

厨卫的拆除1天,厨卫的面积一般都不大,10平米左右的范围是占大比例的,大于或小于10平米对于拆除工作而言,一天也都能搞定。拆除工作是有施工顺序的:做施工?;?。只对厨卫改造,必需把厨卫门以及家里沙发等做好?;つぃ蘼凼遣鸪故呛竺娑源勺┑那懈畹?,会有很大的粉尘。拆除。地砖、墙砖、吊顶、老橱柜、包立管等。垃圾清运。

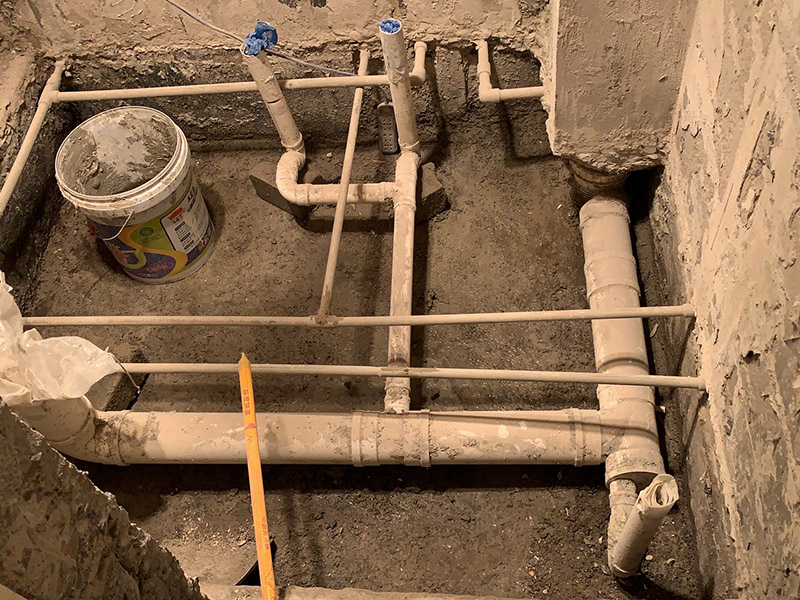

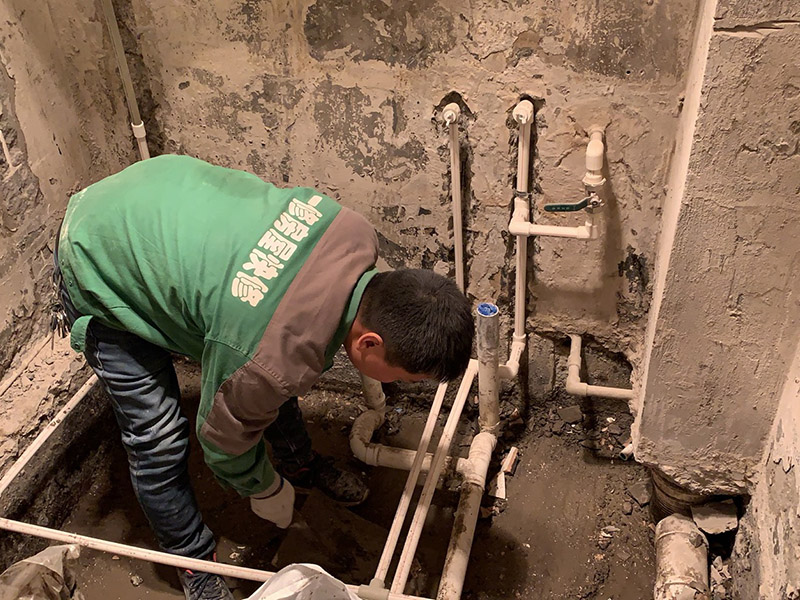

厨卫的水电改造2天,水路和电路的改造工作,是拆除后的第一步要做的事。把原有的线管、水管全拆掉,建议全换新。水电改造也有讲究:水路改造分为上水和下水。分别都预留好位置就行,如果有洗衣机记得留洗衣机的下水口,可以是落地式的,但上面要出管,这样比直接装地上的地漏更不容易出问题。厨卫电路改造时,建议用4平方国标电线单走一路线,这样电器功率都能满足,也方便后期检修。

厨卫的防水工作4天,对于厨卫而言,做防水的比例不是很高,但如果要做的话,建议的方式是与卫生间一样的做防水步骤。用柔性防水做2-3遍,墙面可以上反30公分即可。做防水如果温度不低,干得快的情况下,1天或超一点的时间就能完成;正常的闭水实验要24小时。

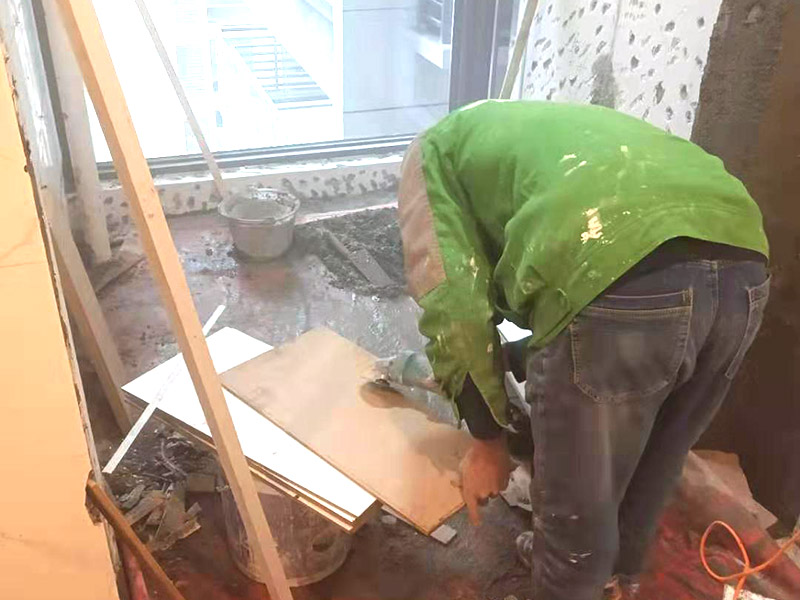

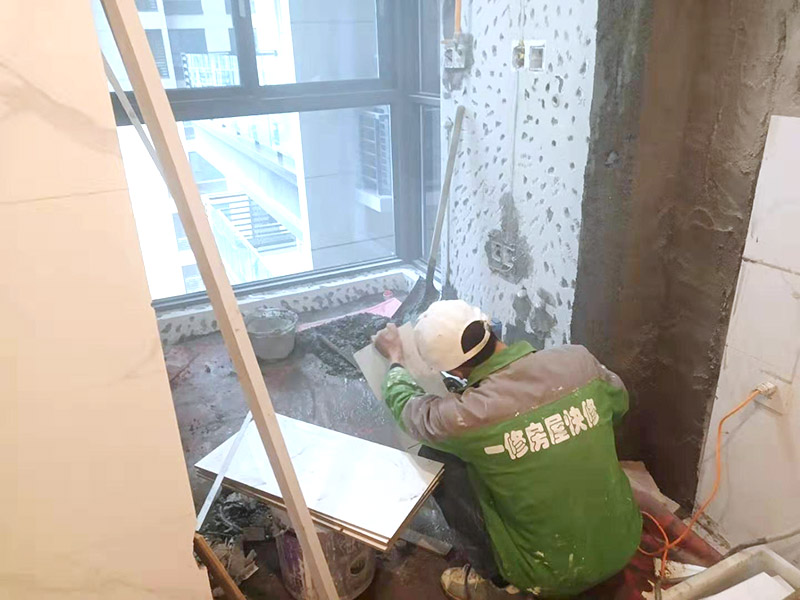

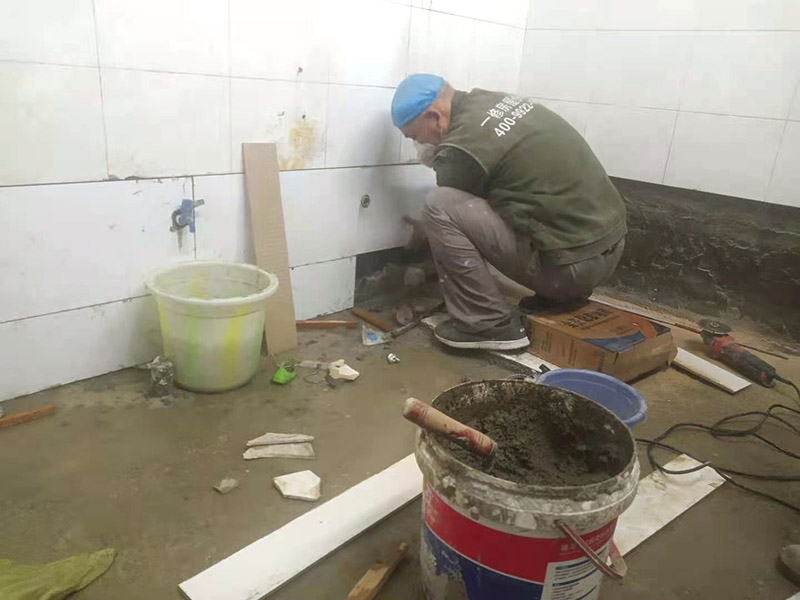

厨卫的瓷砖铺贴5天,厨卫对于瓷砖的选择,一般以明亮为主,便宜的砖可以选通体砖就可以,地面多考虑一下防滑的特性。如果厨卫有包立管,可以用轻体砖在这一环节就砌起来,如果用橱柜板包的话,后面装橱柜时包就可以。

厨卫的吊顶安装1天,当代的厨卫吊顶,常用的有两种材质。防水石膏板吊顶,效果比较好,跟家里其他空间在效果上更为搭调;铝扣板吊顶也是常用的厨卫吊顶,防水、防潮、使用寿命更长。在这种单独改造的工程里,建议用铝扣板吊顶。

综上所述厨卫翻新一般需要半个月左右,当然如果想要更快的完成翻新改造,小编建议找专业的公司施工,因为这样可以在合同上约定好工期,不至于施工到一半的时候师傅故意拖延。
推荐阅读
- 瓷砖开裂修复视频教程:手把手教你填补裂缝(附工具清单)2025-09-16
- 瓷砖开裂后继续使用有风险吗?安全评估与更换建议2025-09-16
- 地暖导致瓷砖开裂?施工规范+材料选择避坑指南2025-09-16
- 瓷砖开裂与空鼓的区别?一文读懂如何自检与处理2025-09-16
- 冬季瓷砖开裂高发?3招教你预防低温环境损伤2025-09-16
- 办公室隔断墙多少钱一平方米2025-04-28
- 做个办公室简易隔断墙多少钱2025-04-28
- 旧房刷乳胶漆需要先刷底漆吗2025-04-28
- 旧房刷乳胶漆的步骤和方法2025-04-28
- 旧房刷乳胶漆多少钱一平方米2025-04-28
